熱電聯產項目最新進展情況
熱電聯產項目復工以來,項目工程部全體員工在公司領導的大力支持下,群策群力、想方設法在保證安全、確保工程質量的前提下,搶時間、趕進度,按計劃推進安裝工作。截至目前為止,鍋爐安裝進展如下:

01

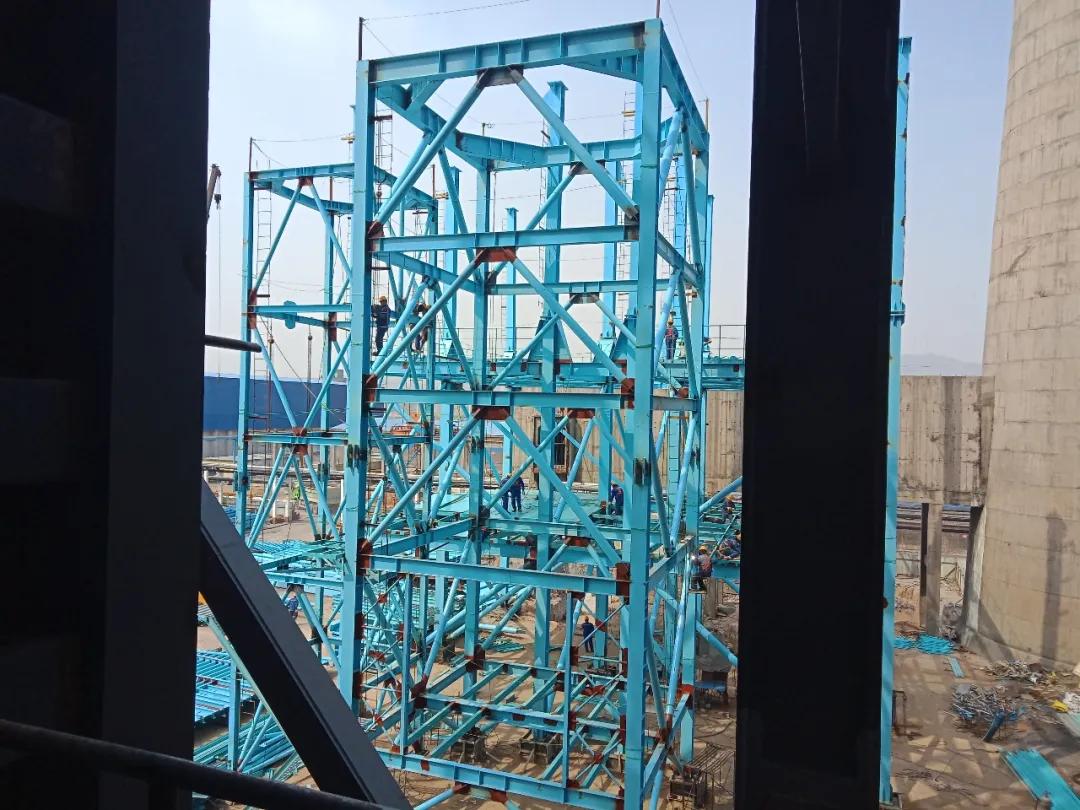

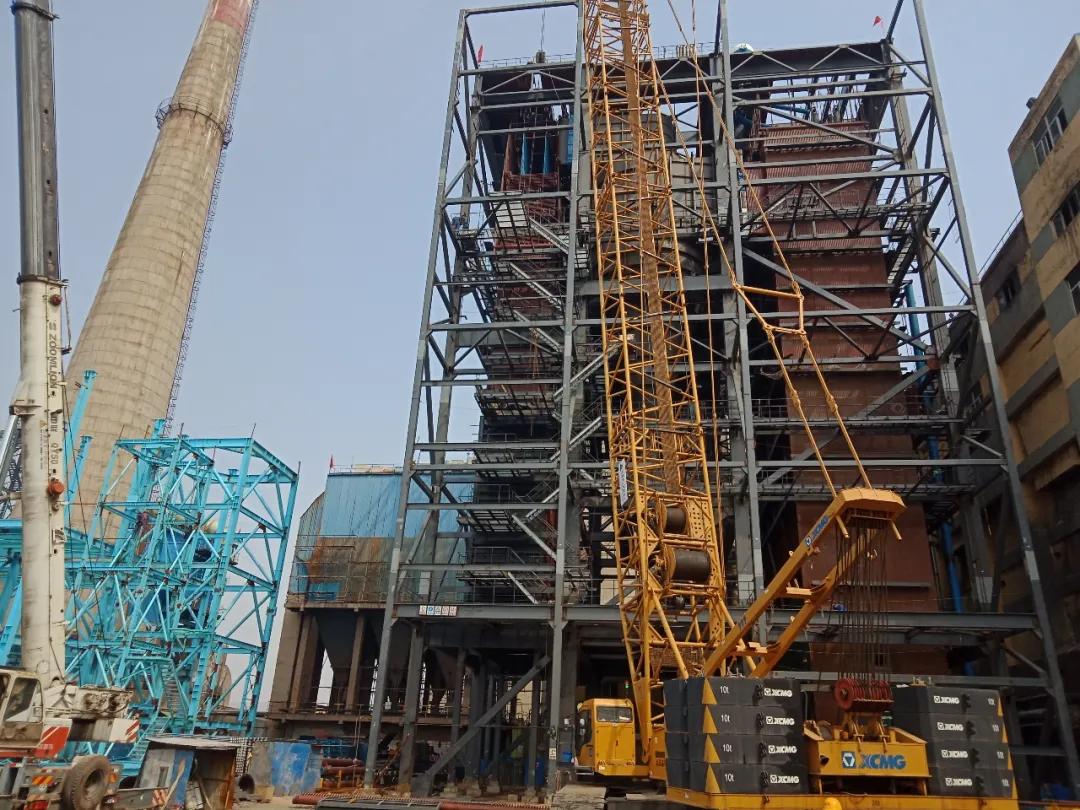

鍋爐主體鋼架完成90%






02

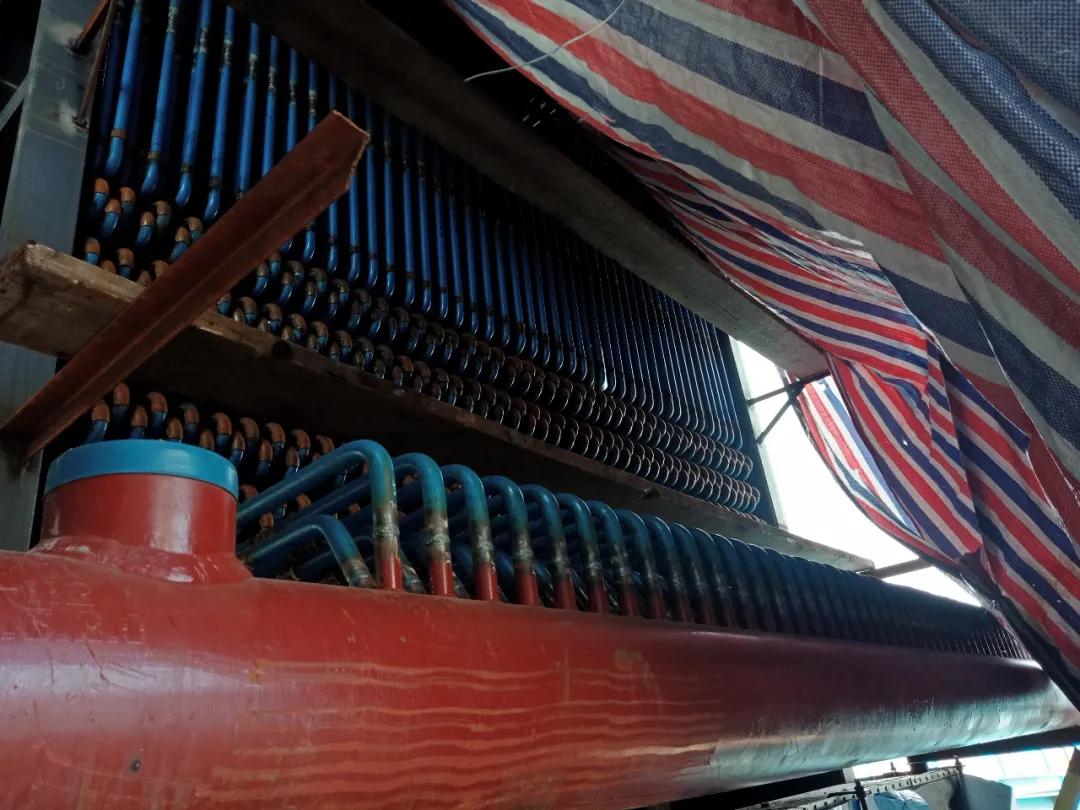

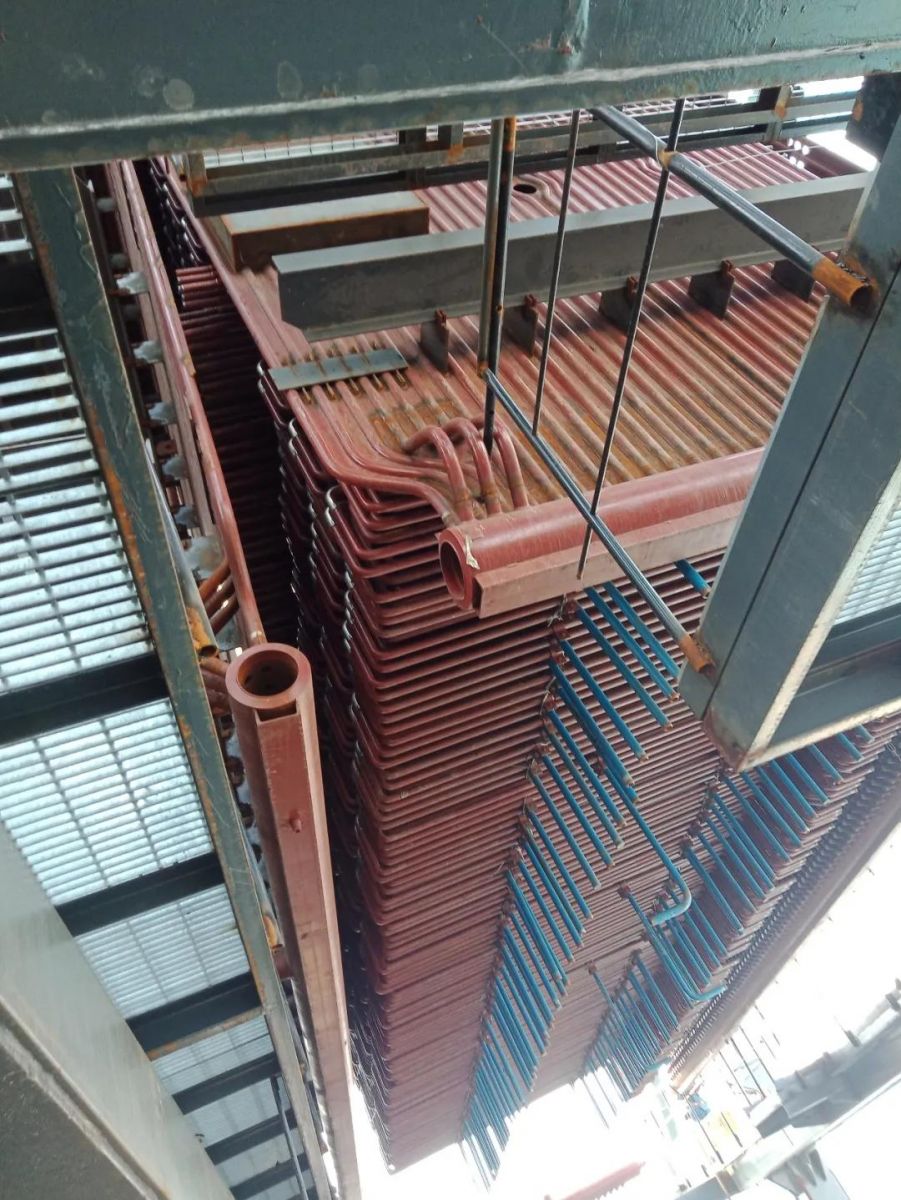

水冷壁、水冷屏、過熱屏、風室已就位并焊接完成





03

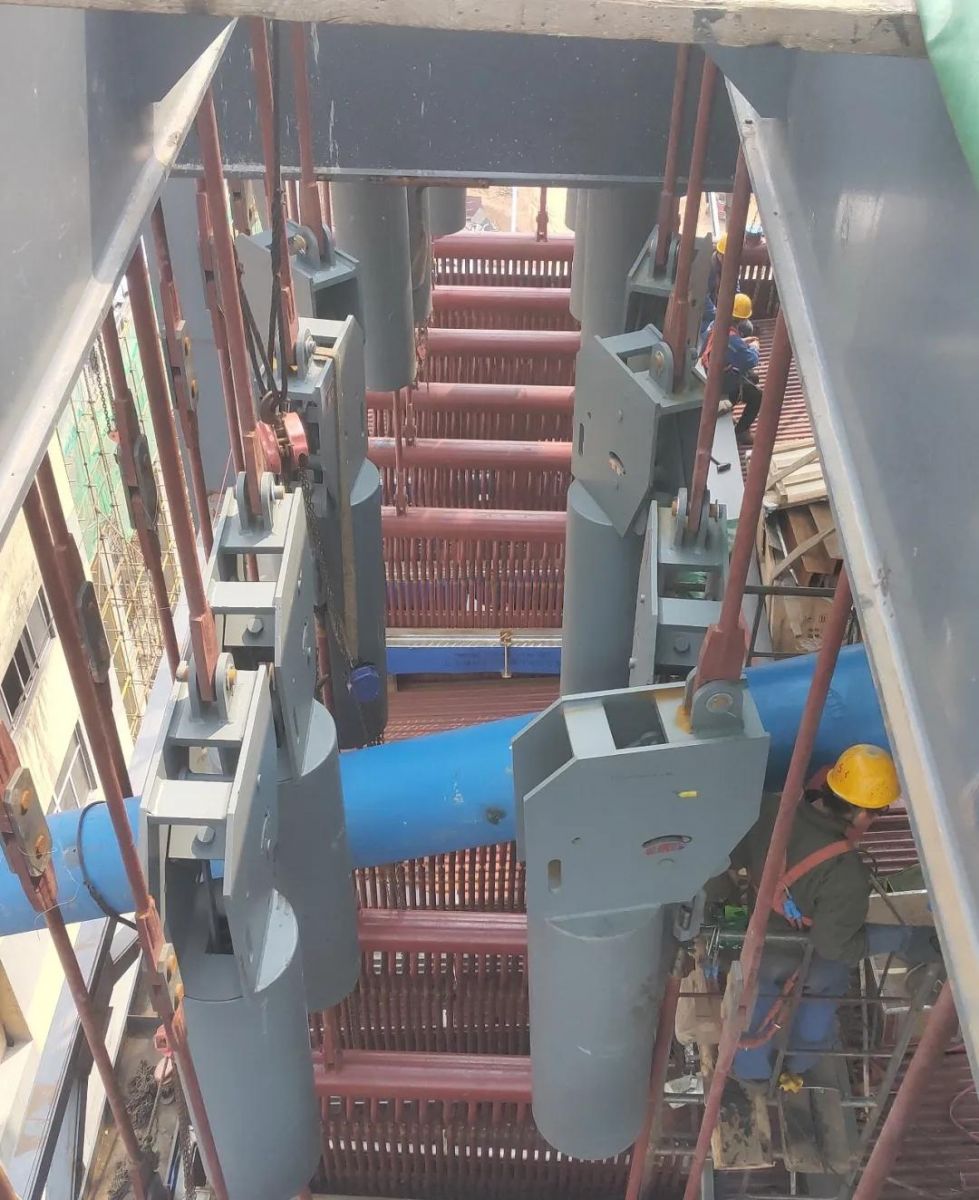

一、二級省煤器已就位,未來三至四天內完成聯箱組對焊接






04

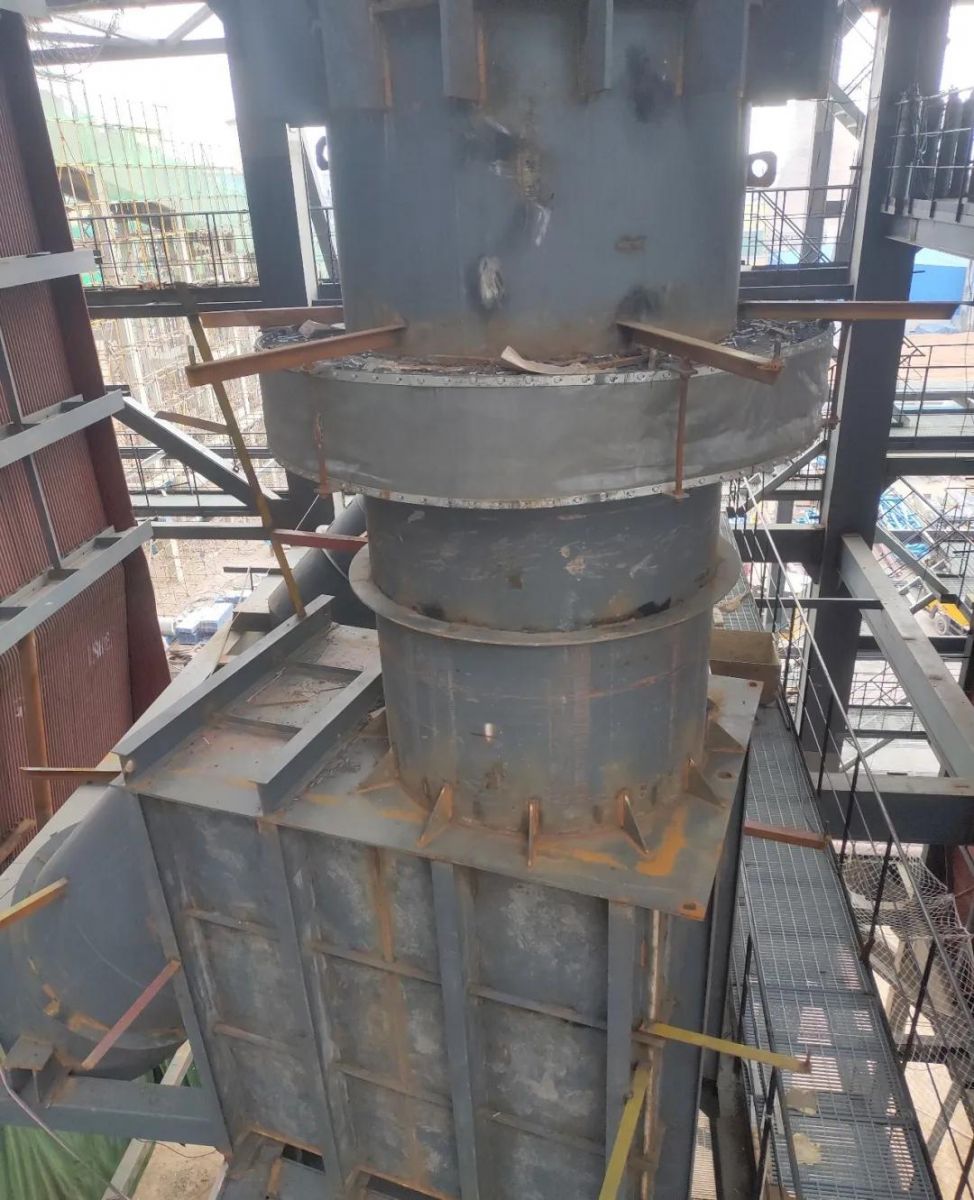

過熱器已起吊就位





05




除塵、吸收塔鋼架安裝已完成2/3





06




吸收塔制作完成1/2





07

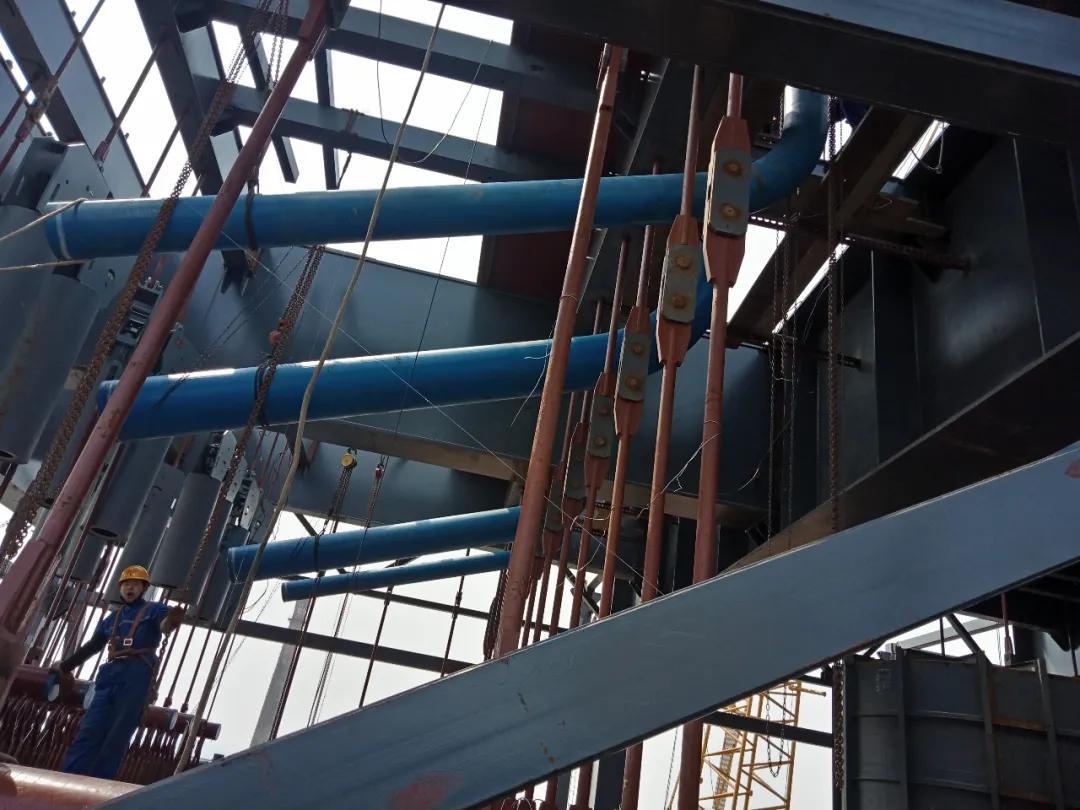

下降管正在就位組對焊接





08

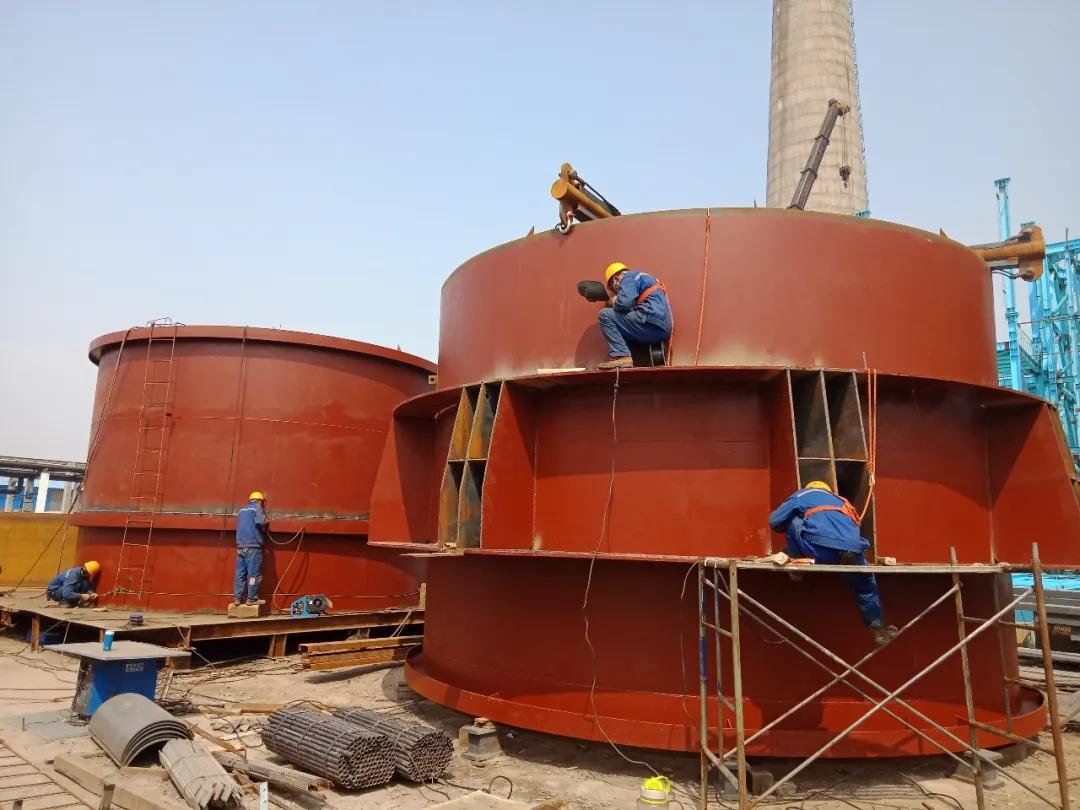

兩臺返料槽完成,兩臺旋風分離器抓釘正在焊接








在項目工程部領導的統籌安排、精準施策下,在各部門及施工隊全體人員努力下,鍋爐總體安裝進度大大推前。(裴瑞明)
